国网南充顺庆供电中心:上门服务优方案 阳光业扩释电价

2021-09-08 14:08:22 信息来源:四川经济网 编辑:吴运红

9月7日上午,国网南充供电公司顺庆供电中心生产、营销等分管负责人及相关工作人员前往南充市高新技术产业园区,就南充科创中心项目用电进行实地勘查,提出供电建议,并就产业园区参与市场化交易开展政策宣传。

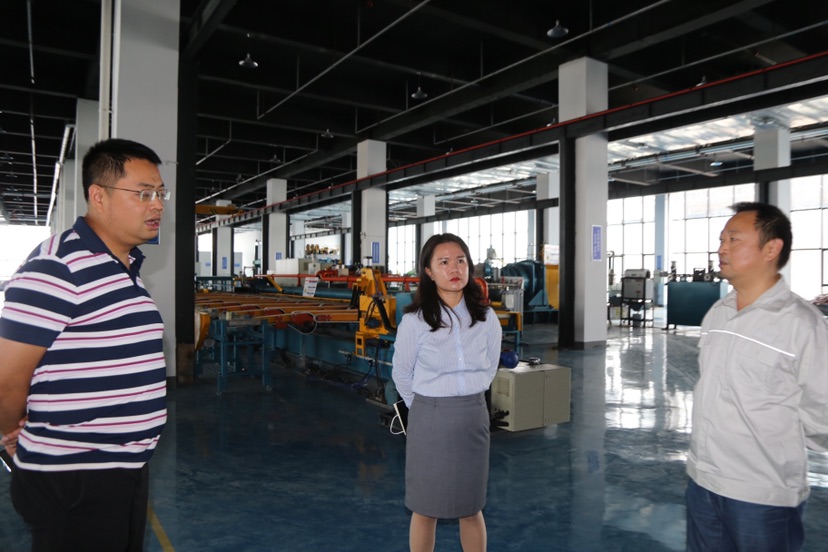

顺庆供电中心工作人员走进科创中心企业宣讲电价政策

南充科创中心总投资18亿元,占地295亩,总建筑面积达39万平方米,可容纳50余家企业入驻。走进科创中心,只见数幢外墙由蓝色玻璃组成的大楼干净整洁,远处吊塔林立,二期部分厂房正在加紧建设,三、四期也在规划当中。

“正式用电时间分别是什么时候?”“一、二期已确定多少企业入驻?”“川北东大数据中心要评A级数据中心,可参与富余电量、常规直购等交易品种。年用电量3.5亿千瓦时,如采取110kV供电,较10kV供电的输配电价每度少了近7分,预计年电费优惠可达到3000万元。”……工作人员和业主方、施工方深入交流,全面了解科创中心建设规模、入驻企业类型、建设投产进度、计划用电容量等情况,详细介绍省级工业园区电力接入工程和输配电价、市场化交易等政策,从潆北变电站容量、供电可靠性、配电设施建设成本、后期电价成本等方面论证供电方案的科学性和合理性,提出合理性建议。

商讨川东北大数据中心供电方案

经了解,科创中心一期目前已有6家企业入驻,现有办公楼、仓库、数据中心以及10栋厂房、专家宿舍急需用电,用电容量为8160千伏安,二期规划容量为1350千伏安,预计用电时间为2021年12月,三期规划容量为16230千伏安。考虑一期用电需求紧急,而项目整体用电量较大,供电可靠性要求高,工作人员建议新建一条10千伏线路供已入驻企业用电,后续根据招商引企入驻情况再行增加供电线路;同步开展110kV专用变电站申请工作,确保科创中心持续可靠用电,并表示将根据现场勘查情况和科创中心用电需求,出具可行性报告,全面分析不同供电方案的修建成本和运营成本,供科创中心参考。

据悉,科创中心所在的临江新区是川东北区域首个省级新区,南充市委、市政府将新区建设作为“一号”工程,高起点规划、高标准建设、高效率推进,顺庆供电中心牢记“国之大者”,主动作为、靠前服务,多次上门走访管委会和各企业,全过程参与各大项目规划、建设、运行等环节,护航各大企业快速落地投产,共同为当地社会经济发展贡献力量。

(黄燕)
