6月30日前投运!绵阳电网打牢迎峰度夏“基础”

2023-06-29 15:45:44 稿件来源:本站原创 编辑:王万川校对:高艳责任编辑:郑红梅

四川经济网绵阳讯 (记者 张宇)6月28日,记者从国网绵阳供电公司获悉,6月30日前,国网绵阳供电公司将大战完工三类迎峰度夏重要电网工程,以保障今夏高温期间绵阳的稳定用电。为按期完成“6·30电网建设”任务,国网绵阳供电公司200余名员工连续奋战超过3个月,克服工期紧、任务重等多重困难,精心组织、奋勇攻坚,工程按计划稳步有序推进。

据了解,第一类重要电网工程为绵阳永兴至孟家西线π入磨家梁220千伏线路工程,该工程是四川省迎峰度夏15项重点工程之一,已于5月20日投运。在优化绵阳西部电网结构的同时,进一步保障了绵阳高新、涪城片区及京东方等大型重要客户可靠用电。

第二类重要电网工程为永兴220千伏变电站增容扩建工程,该变电站是绵阳城区第一座220千伏变电站,已运行33年,此次“旧貌换新颜”后将新更换2号主变及设备,供电能力较之前大幅提升。

6月28日,记者在绵阳市高新区(科技城直管区)看到,国网绵阳供电公司员工正在进行永兴220千伏变电站新2号主变投运的收尾工作,预计在6月30日投运新2号主变、4回110千伏线路及其配套设备。


                                         2号主变压器10千伏侧封闭母线桥安装现场

主变压器是变电站的“心脏”,经过此次“换心”手术,永兴站2号主变压器容量将增加一倍,由12万千伏安增至24万千伏安,成为绵阳辖区内220千伏电压等级中容量最大的单台变压器之一。全站主变容量将达到36万千伏安,为电能输送提供更加强劲的动力。

第三类重要电网工程为6月26日投运的江油紫山35千伏变电站扩建工程和6月28日投产的盐亭八角35千伏变电站扩建工程,该工程也进一步保障了江油西屏、含增镇、盐亭九龙、永泰镇供电,为推动江油、盐亭片区乡村振兴提供了坚强的电力保障。

据国网绵阳供电公司项目管理中心副主任邢鸿扬介绍:自今年年初以来,国网绵阳供电公司多次组织相关部门及单位专题研讨工作方案,积极组织施工力量,反复论证和优化施工方案,克服了外部协调、停电跨越等困难,保证工程有序推进。“6·30”三类重点工程投运后,将进一步提高迎峰度夏期间绵阳电网的供电水平,有效缓解供电压力,提高运行的可靠性,为绵阳地方经济发展提供了强有力的电力支撑。

值得一提的是,迎峰度夏期间,用电量激增会使主变压器重载运行,加之环境温度高,主变压器温度也会增高,主变压器的过高温度将会对用电产生影响。传统的高压水冲变压器降温方式费时费力,作业人员安全风险较高。针对主变压器散热器的不同构造,国网绵阳供电公司自主创新研制了主变散热器冲洗装置、雾化水降温系统这两个降温“神器”,并取得实用新型专利证书,保障主变压器的安全稳定供电。

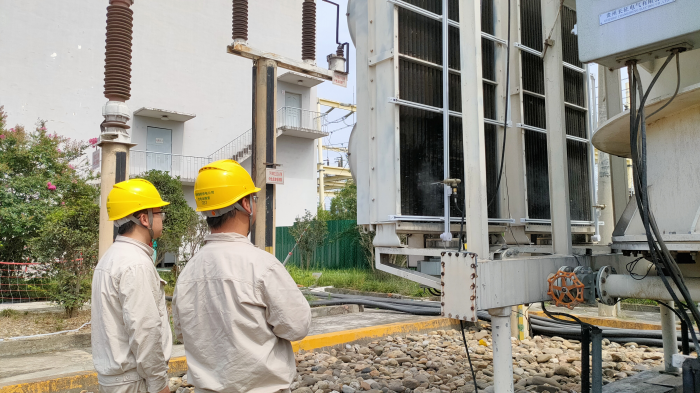

                                国网绵阳供电公司工作人员操控主变散热器冲洗装置

此外,为保障迎峰度夏期间电网安全运行,国网绵阳供电公司应用变电站机器人巡检,开展变电站集中检修、带电检测及消缺,强化重要输电通道巡检,开展汛前地灾隐患排查治理,将发现的隐患闭环跟踪管理,制定应急预案,通过营造全社会节约用电氛围、宣贯分时电价调整政策、需求侧响应等措施,尽最大努力提升电网度夏供应能力。

“针对今年迎峰度夏,我们采取差异化运维方式,利用‘机器+人工’‘机器代人’等智能巡检手段对电力设备开展多重诊断,开展重载高温特殊巡视、红外测温,采取改变值班模式、缩短巡视周期等,保证设备健康安全运行,对重点运维保障设备重点巡视,抓好应急管理,全力保障群众安全稳定用电。”国网绵阳供电公司变电运维中心五级职员、变电运维二班班长陈芳介绍道。
