迎峰度夏进行时丨武胜县突出“五个早”全力做好电力供应

2023-07-19 13:18:45 稿件来源:本站原创 编辑:黄晓庆校对:高艳责任编辑:黎琦


四川经济网广安讯(谢鹏 记者 何金委 文/图)7月19日,记者从武胜县经济和信息化局获悉,今年入夏以来,武胜县未雨绸缪,以“开源节流、需求响应”为重点,突出“五个早”,落实 “全网保四川、四川保成都、成都保大运”的要求,进一步找差距、补短板,建强电力设施、优化保供方案,切实保障民生和重点领域用电需求,全力以赴打响迎峰度夏攻坚战。

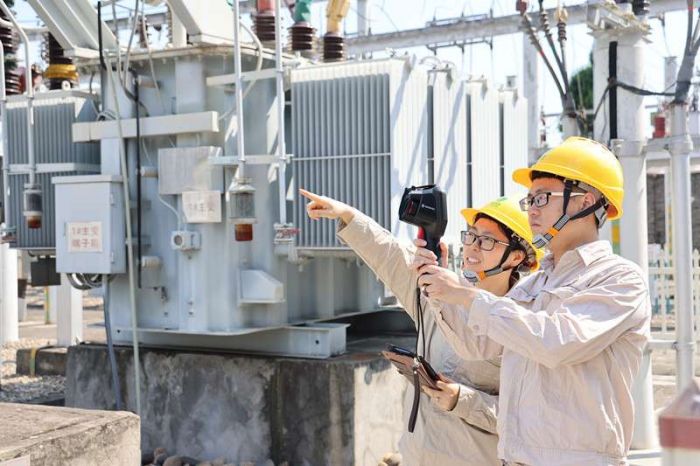

电力保供现场

早谋划,补齐电网短板弱项。聚焦全县电网基础设施短板,年初推动出台《武胜县电网建设专项行动实施方案》,围绕“注入能源输出新活力、增添电网输送大动脉、提升主网供电可靠性”三个目标,谋划实施天然气发电项目、220KV武胜变电站2号主变扩建、新建110KV烈面变电站等电网基础设施项目26个,努力解决武胜输电线路“卡脖子”问题,推动城市、农村电网建设水平和可靠性持续提升。

早部署,积极备战迎峰度夏。结合省市统一部署,出台《武胜县电力负荷管理工作方案》,成立武胜县电力负荷管理中心,统一管理、统一调控全县负荷资源,推动实现负荷精准控制。研究制定《武胜县空调负荷优化管理工作方案》,挖掘空调负荷资源灵活调节潜力,进一步提高全社会能效水平,促进节约用电,实现电力供需平衡。印发《武胜电网2023年迎峰度夏负荷管理方案》,以保障电网安全为基本前提,加强电网负荷统一调度,确保电力有序供应。

早行动,推进补短项目建设。聚焦全县电网基础设施短板,开工建设一批电力基础设施补短项目。新开工建设110kV烈面变电站,目前已完成总工程量的70%,项目建成后可有效解决河西烈面片区用电高峰期主变、线路过载问题。先后完成沿口站、龙女站等2座110千伏变电站,烈面站、金竹站、万善站、平山站、乐善站等5座35千伏变电站主变增容项目,提升电网供电能力10万千瓦。完成了10kV女桂线、平华二线等15个配网项目建设,有效缓解了7座变电站过载问题。完成农村配网改造项目9个,实施7个行政村农网改造和2条10kV线路改造,有效提升农村供电可靠性。

早排查,提前消除风险隐患。指导国网武胜供电分公司加强全县输配电设施隐患排查和电网设备巡视,随时掌握设备运行状态,及时消除事故隐患,确保电网稳定运行。重点做好林区输配电设施火灾隐患排查,建立隐患排查整治台账,会同相关行业部门和乡镇积极做好林区通道清理、林下可燃物清扫等工作,护航电网输送通道,提升供电可靠性。今年以来,已投入资金9万余元,整治隐患37处。

早宣传,提前落实节能举措。积极宣传需求响应补助政策,鼓励工业企业积极参加电力需求侧响应,做到应参尽参。印发《武胜县科学用电节约用电方案》《节约用电、错峰用电倡议书》,倡导全县各机关、企事业单位及广大居民科学用电、节约用电、错峰用电,共同维护电网安全。印发《关于2023年迎峰度夏期间开展空调负荷优化管理工作的通知》,指导各用电主体科学用电、节约用电,尽量降低电力负荷。同时,引导工业企业购买备用(应急)电源,统筹做好用电高峰期民生保障和企业稳产工作。

“虽然做了充足准备,但依然还有一些不可控因素和风险可能给电网安全稳定运行带来压力,比如电力设施保护区内非法施工作业、外力破坏、自然灾害等因素造成的电力设施破坏,都严重影响电网的安全运行。”武胜县经济和信息化局倡议,社会各界一起节约用电、错峰用电,爱护电力设施,共同营造一个安全供用电的良好环境。
