刷新多项纪录!成都地铁18号线、成眉线有新进展

2023-12-05 21:07:25 稿件来源:本站原创 编辑:王颖校对:丁晓宇责任编辑:张萍审核:张瑞灵

四川经济网讯(记者 李洋)12月5日,记者从成都轨道集团获悉,近日,成都轨道交通18号线三期既有线接触网电缆顺利完成敷设,标志着成都轨道交通迄今为止最长既有线高压电缆敷设工作圆满完成,为下阶段接触网全线“电通”奠定坚实基础;市域(郊)铁路成都至眉山线工程500kV超高压电力线路顺利完成线路迁改,标志着S5线半数超高压电力线路迁改圆满完成,刷新成都轨道交通建设多项纪录。

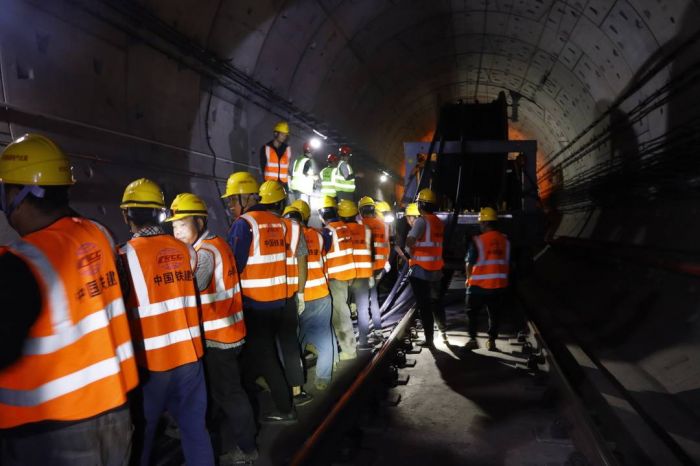

18号线二期建设者进行电缆敷设

成都轨道交通18号线三期工程全长约16.658km,为18号线一二期工程向中心城区和机场北组团的延伸段,建成通车后将联通成都主城区、天府新区、东部新区和天府国际机场。

18号线三期既有线接触网电缆敷设工程,位于已经开通运营的18号线一期既有轨行区,起于火车南站,途经孵化园站、锦城广场东站、世纪城站、海昌路站,终于海昌路站与西博城站之间的海西一号风井。

18号线全线运行距离较长,按照设计规范,18号线三期北段供电主所退出正常运行时,需要有相邻主所支援供电。但由于18号线一二期与18号线三期不属于同一批建设规划线路,前期18号线一二期未实施18号线三期的接触网支援供电电缆,故需在18号线一二期既有的运营线路敷设电缆。

“因电缆敷设需要在18线已开通运营线路进行,为保障乘客日常出行需求,电缆敷设只能选择凌晨的‘天窗时间’进行,且单日有效作业时间不足60分钟,作业时间非常短。”据18号线三期线路负责人池进波透露,最终他们在规定时间内完成了电缆敷设任务,打破了单次既有线电缆敷设作业的最短时间纪录。

成眉线导线架设中

11月27日,市域(郊)铁路成都至眉山线工程500kV超高压电力线路(煎茶站~红碑站区间)山桃三四线顺利完成线路迁改。此次施工的500kV超高压电力线路迁改工程是成都轨道交通建设史上首批超高压电力线路迁改项目。迁改电压等级最高、户外迁改工程沿线地形地质复杂、施工难度大、工程安全和质量管理要求高,且无相关前例可循。最终该项目通过现场验收并成功送电,标志着S5线半数超高压电力线路迁改圆满完成。

下一步,成都轨道集团将全力攻坚成都轨道交通第四期建设规划项目及轨道交通资阳线、市域(郊)铁路成眉线建设,助推成渝地区双城经济圈建设成德眉资同城化发展,冲刺两个月,打好收官战。
