宜宾:金沙变电站扩建 电力引擎再升级

2024-01-25 15:30:44 稿件来源:本站原创 编辑:王万川校对:高艳责任编辑:郑红梅审核:杜静

四川经济网宜宾讯 (罗永 许正阳 记者 侯云春)“220kV金沙变电站10kVⅢ段母线充电投运正常,新出线计量、保护各线路电流电压幅值、相位角均测量正常,通过带负荷运行测试。”1月23日凌晨,国网宜宾供电公司220kV金沙变电站扩建工作组连夜开展10kV母线扩建工程的启动测试工作。2时10分,伴随着分段开关清脆的合闸声,金沙变电站10kVIII段母线成功送电。

工作人员正在施工

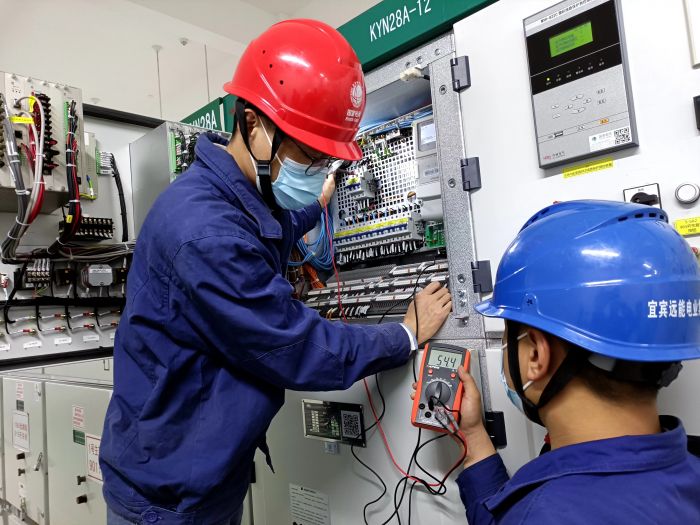

工作人员正在检测(郑波 摄)

据悉,此次变电站扩建工程新建220kV金沙变电站母线1段,新增出线间隔12个,本次投运10kV出线4条。工程总投资300余万元,共设置20面中置式开关柜,均采用国内先进技术设备。工程具有施工难度大、专业分类多、组织协调繁琐、倒闸操作细致等特点。

为保证该工程安全、高效、按时完成,面对寒潮来临、工期紧张等诸多困难,国网宜宾供电公司成立由变电运检中心和三江供电中心组成的联合施工项目组。项目组统一指挥、精诚合作,组织众多专业骨干在工程现场实地指导,通过反复查勘现场,多次召开现场技术分析会,细化包括停电时间、负荷转接等施工过程中的关键环节,充分做好了组织、人员、技术、设备、机具的准备。先后有序完成设备安装、电缆施放、保护装置调试、整组试验等工作,同时在严格落实标准化验收的前提下,采用“先调试,后连接”的创新工作方法来保证不间断供电,以“集中验收+随工验收”的双验收模式,积极优化投运工作的操作流程及人员配置,着力提升工作效率,确保工程“零缺陷”投运。

本次工程的成功投运,切实提高了三江新区供电网络的稳定运行能力和带负荷能力,为“今冬明春”及“迎峰度夏”重要保供奠定了坚实基础,为新区高质量发展再添动力引擎。
