国网广元供电公司:抢抓“窗口期” 完成跨越宝成铁路线路施工

2024-04-28 11:24:10 稿件来源:本站原创 编辑:王万川校对:高艳责任编辑:郑红梅审核:张瑞灵

四川经济网广元讯 (李恒惠 记者 侯东 文/图)4月25日5时,在广元市利州区宝轮镇附近,一束束亮起的灯柱的照射下,电力施工人员成功拆除110千伏竹沙线跨越宝成铁路的封网绳,标志着国网广元供电公司为期8天的跨越宝成铁路架线施工二级风险管控圆满完成,该工程正式进入收尾调试阶段。

为保障宝成铁路牵引站供电可靠性,国网广元供电公司建设广元宝成铁路竹园和沙溪坝110千伏牵引站供电优化工程,该工程由宝轮110千伏变电站起,至沙溪坝电铁站止,新建单回110千伏线路25.04千米,新建杆塔77基。其中,线路施工中N11至N12线路需跨越宝成铁路,为了不影响铁路的正常运转、保证施工安全,工程采取夜间铁路天窗期封跨越悬索网后,白天带张力放紧线施工。

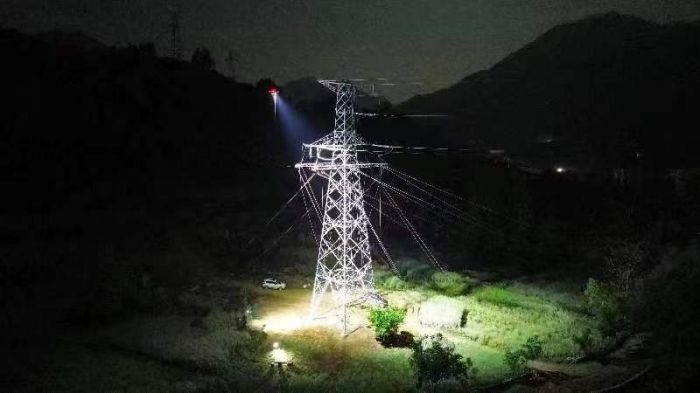

夜间施工

此次跨越档距虽然只有580米,实际上面临着施工工期短、风险等级高、夜间照明不足和施工条件艰苦等重重困难。由于白天宝成铁运行车次密集,不具备跨越施工条件,且铁路部门批复的施工“窗口期”短,4月11日、18日凌晨5时至6时封网,25号凌晨3时到5时拆除封网绳,因此施工难度很大,跨越施工涉及二级风险作业,作业风险系数远超同类放线施工。

为了确保高风险下夜间施工安全有序进行,国网广元供电公司建设部多次组织施工单位、铁路相关人员进行现场勘察,进行危险点分析,制定了夜间跨越高铁施工专项方案,并组织召开工程安全技术交底会,全方位宣贯施工方案,明确各层级施工人员职责;针对夜间施工视线差、作业风险高和监护难度大等困难,现场布置了高亮度探照灯和无人机空中照明,确保各作业面清晰可见。省公司组织五名基建专家对施工方案进行论证,经论证,满足各项规范要求。参建人员严格按照施工方案进行跨越施工安全、技术交底,确保安全风险源管控措施落实到位,严格落实各级管理人员到岗到位要求,履行到岗职责,并设置移动布控球开展全程监督,切实保障现场可控、在控,圆满完成跨越施工任务。

据悉,宝成铁路是沟通西北与西南地区的第一条山岳铁路,是我国第一条干线电气化铁路。本工程建成投运后,将极大地提高供电能力和供电可靠性,为宝成铁路运行注入“动力引擎”。
