四川南充:客户工程变电站投运成功 助力地方经济高质量发展

2024-06-07 16:34:07 稿件来源:本站原创 编辑:王万川校对:高艳责任编辑:郑红梅审核:张瑞灵

四川经济网南充讯 (樊正太 记者 李国富)6月7日5时37分,伴随着永盈220千伏变电站1、2号变压器嗡鸣声响起,全站设备带电运行成功,标志着南充市招商引资的优质化工企业之一、工业领域投资规模最大的单体项目——四川永盈新材料有限公司的电力工程建设全面圆满完成,该站投运后将满足永盈公司全部供电需求,提供坚强电力保障,为南充市地区经济高质量发展注入强大动能。

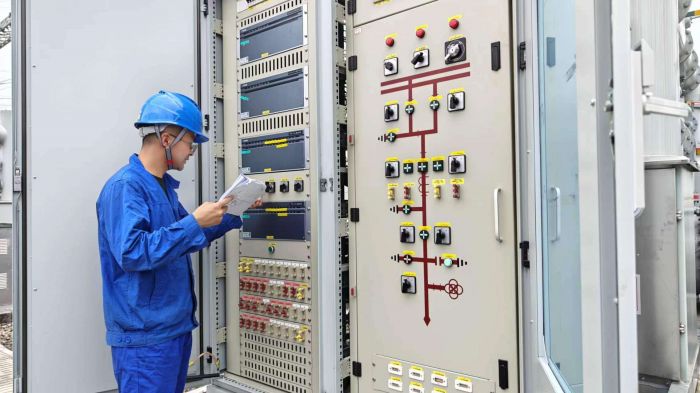

国网南充供电公司员工检查电力设备(樊正太 摄)

据悉,四川永盈新材料有限公司是二级重要电力用户。该公司建设项目第一次规划分三期实施,三期工程总用电负荷为370兆瓦;用电负荷大,24小时连续生产,年利用小时数为8000小时左右。

国网南充供电公司负责实施永盈220千伏变电站新建工程和汉塘至永盈220千伏线路工程,建成后将满足四川永盈新材料有限公司三期的全部供电需求,工程于2023年7月开工。南充供电公司把永盈电力建设作为重点任务,进行重点攻坚突破,关键任务纳入督察督办,按周严格管控工程建设,及时跟踪紧盯进程;主要领导亲自督导、分管领导狠抓落实,连续下达四个“总经理一级督办”任务单,确保工程进程、质量“双达标”。

国网南充供电公司与四川永盈新材料有限公司高效协调沟通、达成建设共识,每日召开协调联席会,及时反馈问题并第一时间解决。同时派遣各专业精兵强将,创建“永盈建设专班”微信群,每日报送作业计划、工作总结,共同发力,高效协作,不断优化施工方案,抓牢工程关键节点,持续提高建设效率。为确保工程按期投运,国网南充供电公司注入最强施工力量,线路工程采用纯机械化施工作业,两项工程合计投入上万人次,高峰期现场每日投入百余人次,大型机械投入合计400余个台班。较常规施工效率提高了近6倍,大大缩减了施工时间,2023年9月即完成汉永一、二线全线路贯通。此外,在建设高峰期施行“5+2”不间隔加班加点作业,国网南充供电公司仅用了100天完成变电站安装调试作业,较正常工期缩短约3个月,创下了工期最短的建设纪录。

四川永盈新材料有限公司是南充市招商引资的优质化工企业之一,是全市工业领域投资规模最大的单体项目,是南充市政府的重点项目,也是截至目前南充供电公司最大的工业客户,全面建成后预计年产值达240亿元,利税约37亿元。永盈220千伏变电站的建成为四川永盈新材料有限公司实现经济效益提供了坚强电力保障,提高了供电可靠性,电力赋能推动地区经济发展进入“快车道”,绿色环保、社会效益显著。
