四川经济网内江讯(记者 毛春燕)秋日胜春朝,奋斗正当时。连日来,内江市市中区重点项目赶工期、抓进度,重大工程抢时间、保节点,处处呈现出只争朝夕抓建设、热火朝天加油干的生动场景,涌动着一股股真抓实干、奋勇争先的建设热潮。

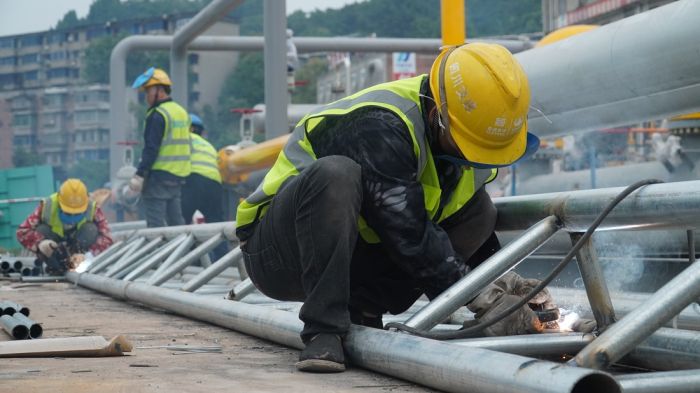

项目现场工人繁忙而有序(李小月 摄)
作为我国第一批燃机创新发展示范项目和省级重点项目,四川华电内江白马2×475MW燃气轮机创新发展示范项目进度再“刷新”。
10月29日,记者走进该项目现场,眼前是工程车辆来回穿梭、工人各司其职的火热场景,项目正处于土建收尾和安装工程的阶段。
“项目主体施工单位于2023年12月正式进场施工,目前已完成‘化学制水’‘DCS系统带电复原’等12个里程碑节点。”项目基建管理办公室专责杨雨森透露,2号机组土建工作进度达90%,机务和电气安装均已完成80%。
“项目以‘11·25’为投产目标,咬定目标任务不松懈。”杨雨森表示,下一步将围绕循环水通水、2号燃机点火锅炉吹管等重要节点任务开展工作。
在主厂房内,2号机组汽轮机低压转子即将吊装就位,工人正对其轴颈、叶片进行擦拭检查。据悉,该汽轮机低压转子重达76吨,主要利用蒸汽做工带动发电机运转,用于发电机动力传输。
据了解,该项目总投资21.4亿元,采用页岩气燃烧发电技术,相较于同容量传统燃煤机组,该项目在大幅减少大气污染物排放和无粉尘排放的基础上,还具有启停迅速、灵活性好、调峰幅度高等优点,投产后,每年将为四川电网提供23.75亿度绿色电能,同时实现年节省标准煤约20万吨,减少二氧化碳排放量约88万吨。
另悉,项目建成后,将大幅提升我国重型燃机关键零部件的制造水平和自主创新能力,弥补我国现代制造业发展短板。同时可保障电网安全可靠运行,增强四川电网调峰能力,实现内江地区部分页岩气资源就地转化和清洁高效利用,有效促进地方经济社会发展。
项目现场塔吊林立(段丹 摄)
作为市级重点民生项目,市中区白马恩波印象安置房项目建设情况同样备受关注。
近日,在市中区白马恩波印象安置房项目现场,数台塔吊机运输着各种建筑材料,大型机械运转繁忙,百余名施工人员在各自岗位上抓紧施工。
“目前我们项目正按照规划进行地下室主体结构施工,接下来将进行标准层施工,力争于2026年12月完工交付。”项目经理洪家平表示,自开工建设以来,施工单位抢晴天战雨天,在保证工程质量和施工安全的前提下,加快工程进度,高效推进工程建设。
记者了解到,该项目规划总建筑面积约5.7万平方米,其中地上建筑面积近4万平方米,主要由5栋17层高住宅及配套商业用房构成,地下建筑面积1.7万平方米,主要由地下车库和设备用房构成,同时配套建设给排水、道路、绿化、水电气管网等附属工程。
项目建成后,将提供406套住宅、384个地下停车位、588个非机动车停车位,对于进一步改善人居环境、提高人民群众生活品质具有积极意义。
