达州固军水库节后施工再加速 力争今年汛期前完成大坝坝基换填

2025-02-09 10:09:14 稿件来源:本站原创 编辑:易陟校对:董豆豆责任编辑:杜静审核:杨璐

四川经济网达州讯(记者 王晓英 赵权军 文/图)2月8日,位于大巴山腹地的在建大型水利工程——达州固军水库工地一片热火朝天的建设景象。多辆大型挖掘机挥舞着铁臂,运输车辆穿梭忙碌,150多名建设工人在工地过完年后,立即投入到紧张的施工当中。

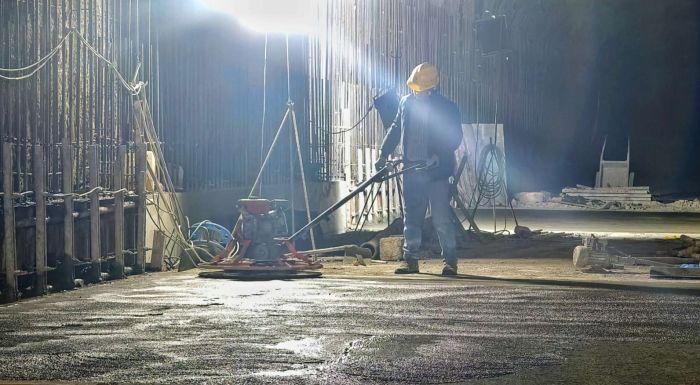

记者走进水库施工现场,听到机器轰鸣声如同激昂的建设交响乐,扬起的尘土恰似建设激情的烟火。150多名建设工人放弃了与家人春节团聚的机会,在工地上坚持施工建设水库。钢筋工熟练地绑扎着钢筋,锚杆钻孔、灌浆、喷混凝土等各项工序都在有条不紊地推进,为大坝浇筑筑牢坚实的基础。

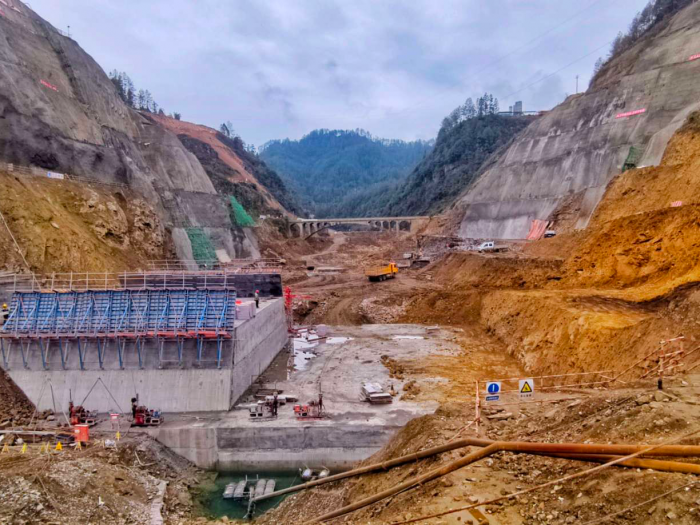

水库大坝施工现场

据悉,固军水库位于达州万源市固军镇,距离万源市65公里,总库容达1.27亿立方米,正常蓄水位为494米,防洪库容为0.89亿立方米,电站装机11.6兆瓦。工程总投资29.38亿元,建设工期为44个月。该工程以防洪为主、兼顾发电,是《四川省渠江流域防洪规划》确定的近期兴建的防洪控制性骨干工程之一,也被纳入多项重要规划,名列国家150项重大水利工程建设目录。

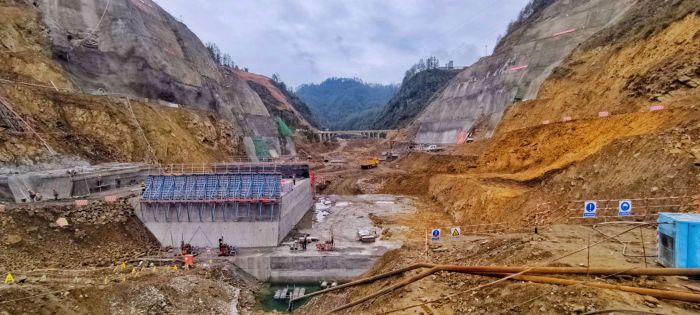

水库交通洞施工

自项目开工以来,各项工程均按照计划有序推进,于2024年完成了工程截流、上下游土石围堰填筑、交流洞贯通等节点性工程。目前,工程已完成交通洞底板混凝土浇筑525米,完成边墙及顶拱混凝土浇筑280米,大坝左右坝肩边坡开挖支护达到85%,堆石混凝土围堰浇筑完成39%,灌浆平洞开挖支护完成67%。

中国水电十二局固军水库工程项目经理罗永华表示,为了让固军水库早日造福百姓,工人们春节不停工,且安排了合理的轮休,还提供了丰盛的餐食、节日补贴以及温馨的慰问。“项目建设时间紧、任务重,150多名工人每天三班倒,人歇机不停,加班加点赶工。”元宵节后,现场施工人数将增加到300人以上,施工车辆也将增加到30多台次。罗永华说,“争取今年汛期前完成上游堆石混凝土围堰浇筑,完成大坝坝肩开挖支护及坝基换填,为大坝浇筑混凝土做好准备,计划全年完成大坝混凝土浇筑到高程436米。”
