国网泸州供电公司:迎峰度夏 项目攻坚跑出“加速度”

2025-05-30 09:34:07 稿件来源:推广 编辑:何羽佳校对:赵丁责任编辑:郑红梅审核:张瑞灵

“注意安全,开始起吊。”5月29日上午10点,在位于泸州市江阳区通滩镇平丰村的通滩110千伏变电站建设现场,吊车正将套管设备稳稳起吊。当天,这里正在进行110千伏HGIS电气设备的安装调试工作,为该站今年6月30日送出电力加紧施工。

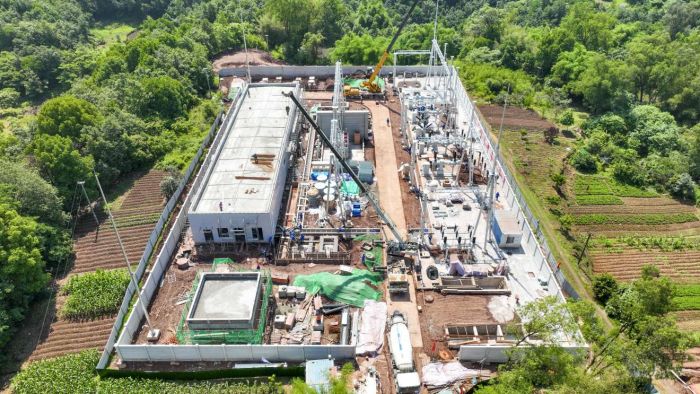

通滩110千伏变电站建设现场

通滩110千伏输变电工程系国网泸州供电公司今年迎峰度夏重点工程之一,本期新建2台6.3万千伏安主变压器,新建110千伏出线2回、35千伏出线6回、10千伏出线16回。该变电站建成投运后,将有效分担现有35千伏石龙变电站和况场变电站的供电压力,优化泸州电网110千伏网架结构,显著提升供电可靠性,更好地满足通滩片区经济社会发展用电的需求。

与此同时,在距离通滩110千伏变电站新建施工现场15千米外的丹林镇附近,作为该变电站工程配套项目的35千伏况江支线A8号塔位置,4名作业人员正在进行铁塔组塔施工。作业人员将一块块角钢件紧密组合,让一座铁塔从无到有地逐步搭建在山野之上。

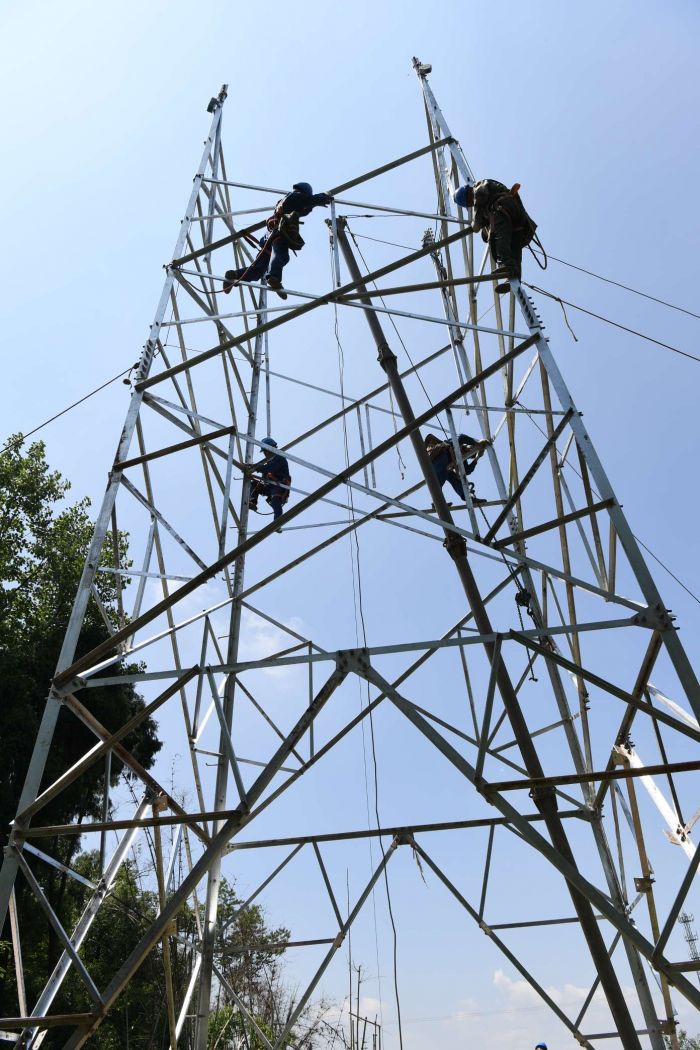

35千伏况江支线A8号塔组塔施工中(张跃 摄)

“35千伏况江支线全长12千米、铁塔47基。为了加快工程进度,每天早上6点就出发到工地了,中午稍作休息,一直干到临近天黑才收工。”现场工作负责人王东说。

据泸州供电公司相关负责人介绍,当前,事关今年迎峰度夏供电保障的望龙—林庄220千伏线路工程,事关泸州铁路建设发展的隆黄铁路扩能改造牵引供电工程,事关泸州古蔺县茅溪千亿级酱酒产业园区发展的茅溪110千伏输变电工程等多项电网建设工程正步入攻坚阶段,各项工程正加紧施工。泸州供电公司正发挥工程建设一盘棋集团化运作优势,组织精干施工力量,加强施工进度计划管控与安全管控,确保各项工程加速推进,按期投运。

据悉,泸州供电公司今年建管35千伏及以上基建项目28项,全年建管线路长度达279.55千米、变电容量151.3万千伏安。其中,今年迎峰度夏前,将完成通滩110千伏输变电工程、望龙—林庄220千伏线路工程投产,进一步筑牢泸州夏季用电高峰电力保障能力。

(张跃 郑成 文/图)
