成都空港新城220千伏输变电工程建设现场(拍摄、剪辑:唐千惠)
四川经济网讯(记者 唐千惠)6月4日凌晨3时30分,成都空港新城220千伏输变电工程跨越成都地铁(资阳线)3处重点跨越工作全部完成,标志着2025年成都世界运动会国网成都供电公司负责的7项保电重点项目建设完成80%,全面进入最后攻坚冲刺阶段,将在迎峰度夏前投运。
、

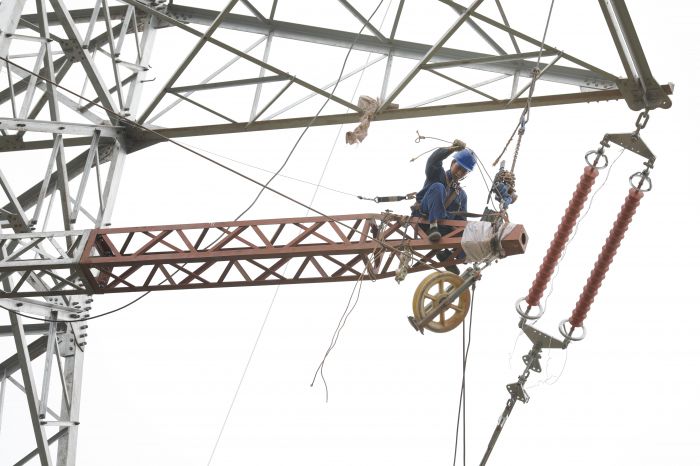

国网成都供电公司施工人员在世运会保电重点项目成都空港新城220千伏输变电工程进行导线展放作业(陈红梅 摄)
东部新区是2025成都世运会的主赛区之一,涉及多个竞赛场地,同时还承接非竞赛场馆中心及世运村运行服务,存在级别高、点位多的特点。其中,成都空港新城220千伏输变电工程作为2025年世界运动会电力保障的重点工程,将承担多个赛事场馆的电力供应。

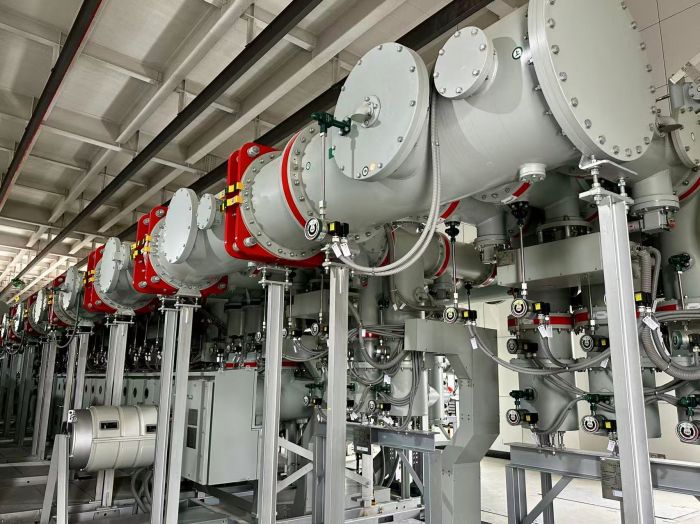

成都空港新城220千伏输变电工程的气体绝缘金属封闭开关设备
“成都空港新城220千伏输变电工程于2024年3月开工,目前已进入电气设备调试阶段,架空线路正开展导地线展放作业,电缆线路通道修建工作同步进行。”国网成都供电公司成都空港新城220千伏变电站业主项目经理沈洁告诉记者。项目投运后,将显著提升机场、高铁、地铁等重要设施的电力保障能力,满足成都东部新区日益增长的用电需求。
国网成都市东部新区供电公司提前开展世运会保电重点项目成都空港新城220千伏变电站验收,助力项目按期投运(陈翔 摄)
记者了解到,为筑牢世运会电力保供能源基础,国网成都供电公司统筹推进成都空港新城220千伏输变电工程、高埂220千伏输变电工程等7项世运会保电重点项目以及相关配套线路增容改造工程,共计新建3座220千伏变电站、227.8公里220千伏输电线路以及30公里110千伏输电线路。为圆满按期完成建设任务,该公司倒排工期,制作“施工作战图”,采用智能化技术手段,着力抓安全硬指标、抓进度硬任务、抓质量硬标准,建立“月统筹、周协调、日管控”推进机制。目前,2100余名作业人员和700余辆施工用车昼夜不停奋战在现场,全力确保项目按期建成投运。
