今年以来,国网达州供电公司积极主动作为,多个重点项目相继建成并顺利投运。这不仅为迎峰度夏期间达州的电力供应筑牢了坚实根基,还交出了一份令人瞩目的成绩单,为区域经济社会发展提供了有力支撑。

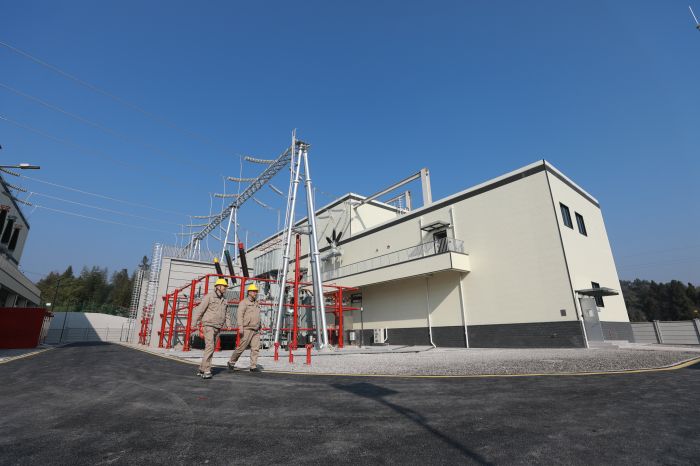

开江220千伏檀木变电站
达州首座半户内智能变电站投运,填补电网空白。1月16日,随着开江220千伏檀木变电站全站电气设备完成带电测试,达州首座半户内220千伏智能变电站成功启动投运。该变电站采用先进的GIS设备与开关柜电动设备,具备一键顺控功能。与传统模式相比,其操作速度提升了一倍,极大地提高了工作效率。 同时,该变电站全面践行绿色理念,在设计和建设过程中多次运用新技术,实现了节能减排与土地资源的高效利用。此项目的建成投产,不仅结束了开江县没有220千伏电网的历史,还优化了川东北电网结构,满足了开江片区政府与群众的用电需求,更为达州百亿项目——达钢升级搬迁项目提供了坚实的电力保障。
综合自动化改造,提升供电可靠性。4月16日,220千伏余家变电站1号主变顺利投运,国网达州供电公司首个变电现场二级风险施工任务圆满完成。此次主变轮换涉及亭子和余家两个重要变电站,施工难度极大,但项目团队攻坚克难,提前6个月完工,不仅有效提升亭子变电站的主变容量,余家变电站供电能力,同时增加亭子变电站主变容量,保障了达州主网的可靠运行。
4天后,110千伏三汇变电站交直流电源系统改造完成并通过验收,综合自动化改造工程首阶段完美收官。该站历经多次升级后,设备老旧问题凸显,改造工程实现了“全站换芯”,对核心设备进行了升级,优化了通信网络与安全防护。4月24日,芭蕉—开江220千伏线路工程N13号铁塔顺利组立,标志着该工程进入最后放线施工阶段。工程建成后,将进一步优化达州东南片区电网架构,为开江片区经济社会发展和民生用电提供坚强的电力保障。

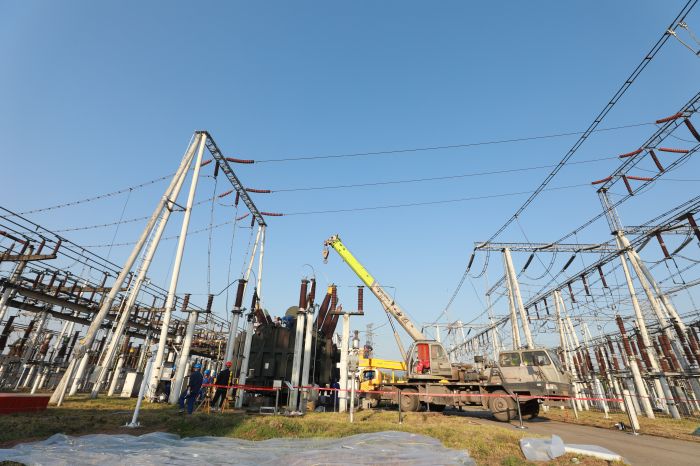

220千伏余家变电站
变电站扩建,保障重大项目建设。5月19日,220千伏亭子变电站1号主变成功投运,为迎峰度夏筑牢了电力“心脏”,能够有效应对夏季用电高峰时期的需求。次日,清溪变电站3条110千伏进线综合自动化改造工程顺利投运,采用“负荷无缝转供”技术,减少了对用户的影响,提升了主网供电可靠性与智能化水平。6月7日,达州全胜220千伏变电站扩建工程(220千伏部分)一次性投运成功。该工程将为四川最大天然气发电厂项目二期——川投燃气发电项目的上网输电打通了通道,增加了达州顶峰发电能力,还为成达万高铁渠县北牵引站供电线路预留了接口,保障了高铁可靠供电,提升了达州电网运行方式的灵活性,增强了达州及全川的供电能力。
全胜220千伏变电站扩建工程
接下来,国网达州供电公司将继续秉持专业精神,强化设备精益化管理,深入开展隐患排查治理工作,全力确保迎峰度夏期间电网安全稳定运行。以可靠的电力持续为区域经济社会发展注入强劲动力,为百姓清凉度夏提供坚实保障,再创电力保供新辉煌。
