四川电网2025年首个新建500千伏输变电工程在眉山投运

2025-06-12 16:04:31 稿件来源:推广 编辑:王万川校对:赵丁责任编辑:郑红梅审核:杜静

6月12日,四川电网眉山西500千伏变电站2台120万千伏安变压器并网运行,标志着眉山西500千伏输变电工程顺利投运。工程新增变电总容量240万千伏安,眉山电网供电能力由380万千瓦跃升至570万千瓦,来自瀑布沟的清洁水电源源不断送达成都平原负荷中心。

眉山西500千伏输变电工程是四川今年首个投运的新建500千伏输变电工程,也是四川电网2025年迎峰度夏重点工程之一。工程新建500千伏变电站1座,线路长42公里、铁塔108基。

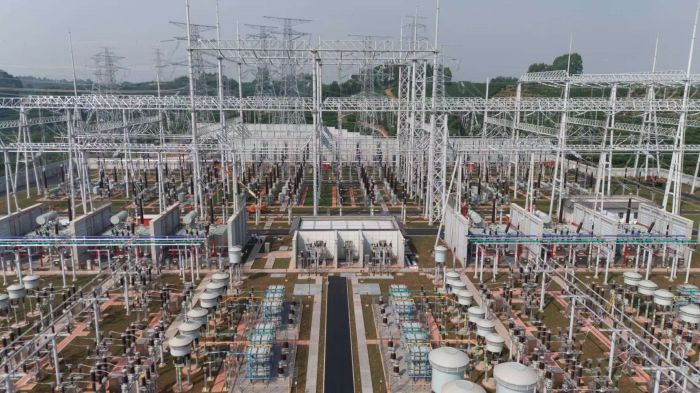

眉山西500千伏输变电工程航拍图(牟雯雯 摄)

在工程前期工作中,国网眉山供电公司作为属地单位,充分发挥属地协调优势,加强政企联动,全力确保工程建设顺利推进。

“项目的土建工程量大,电气安装量大,施工工序也十分复杂。”国网四川送变电公司项目副经理肖熊介绍道。

“工程工期仅15个月,在建设推进、施工管控中,天气成了最大的‘拦路虎’。”工程业主项目部项目经理吴志云介绍,特别是在雨季期间,土壤含水率超标,场平、桩基、土建……每个工序都面临重重挑战。

项目部根据现场实际优化机械配置与施工方案,实现运输、基础开挖、浇筑、组塔和架线等全过程100%机械化施工,依托无人机实现全域航测与施工全程可视化管控,结合三维设计预演电气布局、电缆敷设等,数智化提升建造精度与效率。

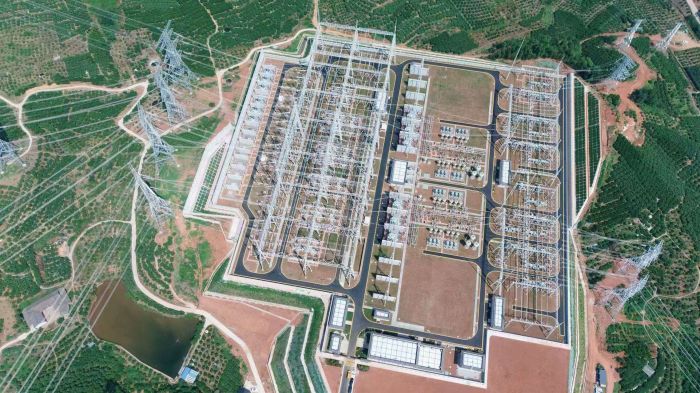

眉山西500千伏输变电工程航拍图(牟雯雯 摄)

此外,国网四川超高压公司组织变电、线路专业技术骨干30余人,针对土建施工、设备安装等关键工序,开展全过程技术监督和竣工验收,通过“人工+无人机”空天地一体化完成输电线路登塔走线检查和通道飞巡,助力工程建成投产。

据悉,眉山西500千伏输变电工程投运后,四川电网500千伏变电站将增至67座(含开关站、串补站、串抗站),进一步优化四川500千伏电网结构,为迎峰度夏期间电网安全运行和电力可靠供应提供保障。对眉山市新能源新材料、电子信息和装备制造等项目以及相关产业的升级和技术创新产生积极、深远的影响,为眉山市实施“制造强市”首位战略、构建具有眉山特色的现代产业发展体系提供有力支撑。
