6月23日20时20分,随着110千伏剑阁变电站2号主变冲击送电成功,这座承载着剑阁县及国家5A级旅游景区——剑门关景区供电重任的变电站,历经综合改造后焕发出全新的生机与活力,为即将到来的迎峰度夏用电高峰提供了坚实保障。
110千伏剑阁变电站因运行年限久远,站内设备老化严重。随着当地经济社会发展和旅游业的发展,用电负荷日益增长,变电站已难以满足城区供电需求,剑阁县及剑门关景区、翠云廊景区等区域的供电可靠性面临挑战。
作为国网广元供电公司2025年迎峰度夏重点项目之一,本次110千伏剑阁变电站综合改造包含110千伏剑阁变电站1、2号主变综合能效提升改造、110千伏剑阁变电站10千伏开关柜改造、110千伏剑阁变电站综合自动化改造等6个项目同步实施,多管齐下提升变电站性能。

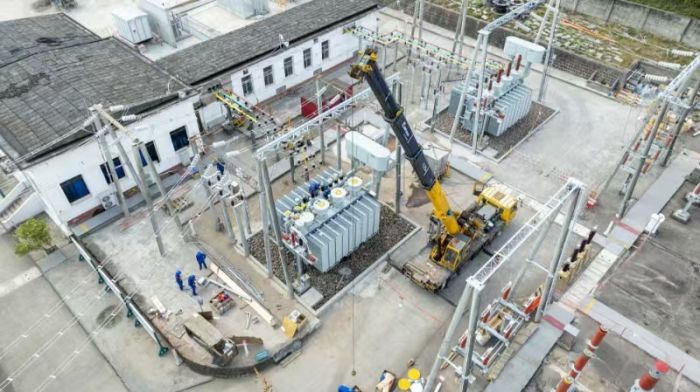

项目建设现场
为在迎峰度夏来临之前,变电站实现“换心”增容,顺利投运。从今年3月初开始,国网广元供电公司启动110千伏剑阁变电站主变综合能效提升改造工作,将原来40兆伏安的1、2号主变增容至63兆伏安。项目工程分二个阶段进行,第一阶段已于4月底全面完成,1号主变已投运。
在施工过程中,国网广元供电公司集中骨干力量全力攻坚主变重载整治项目,从加强现场管控入手,紧盯施工作业流程,分层分级进行作业安全管控,做好作业安全全局管控。
历经115天的连续施工,电力施工人员克服时间紧、任务重、多班组交叉施工等多重困难,通过提前部署,统筹协调物资和人员、优化工艺工序,在迎峰度夏高峰用电时期来临前完成全部施工任务。
该工程全部投运后,主变新增扩容46兆伏安,增加供电能力4.6万千瓦。这一改变不仅助力区域综合承载能力显著提升,更有效地提高了剑阁县及剑门关景区的供电可靠性,极大地缓解了剑阁片区的用电压力,为迎峰度夏期间电网的安全稳定运行筑牢了坚实根基。
