绵阳富乐500千伏变电站主变扩建工程建成投运

2025-06-30 09:55:35 稿件来源:推广 编辑:王万川校对:赵丁责任编辑:郑红梅审核:张瑞灵

6月30日,在位于绵阳市游仙区的富乐500千伏变电站现场,新增3号主变成功并网,标志着该站主变扩建工程顺利投运。该工程新增变电容量100万千伏安,投运后,绵阳电网供电能力提升至456万千瓦,将显著提升电网安全运行水平和可靠供电能力,有力保障迎峰度夏电力安全稳定供应。

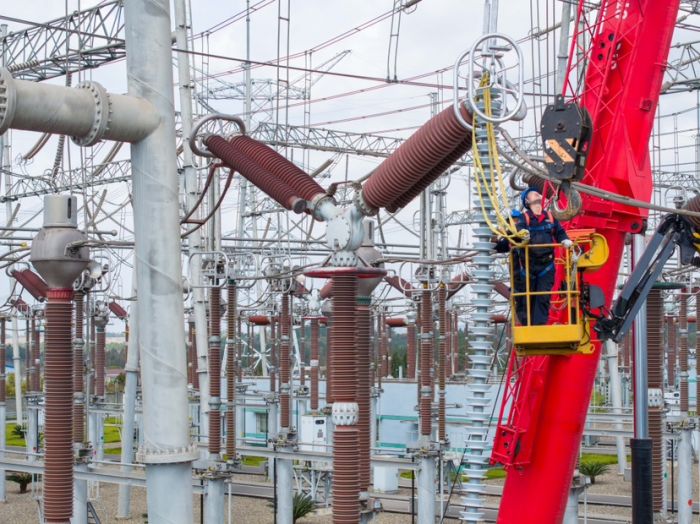

工程现场(田海 摄)

500千伏富乐变电站建于2010年,处于川北负荷中心,是绵阳电网的主要电源点和电力支撑,承担着全市约40%的供电负荷。随着绵阳经济社会快速发展,用电负荷与日俱增,富乐站容量日趋饱和,主变增容扩建势在必行。

据了解,富乐500千伏变电站主变扩建工程是国家能源局“十四五”电力规划重点项目,也是国网四川省电力公司2025年迎峰度夏重点项目。该工程包括新建一台500千伏变压器、升级改造220千伏母线,自2024年11月项目正式开工后,经过8个月奋战,新建的3号主变投运,将该站变电容量由150万千伏安提升至250万千伏安,新增容量相当于2座常规220千伏变电站供电容量,大幅提高了迎峰度夏期间500千伏电网支撑能力。

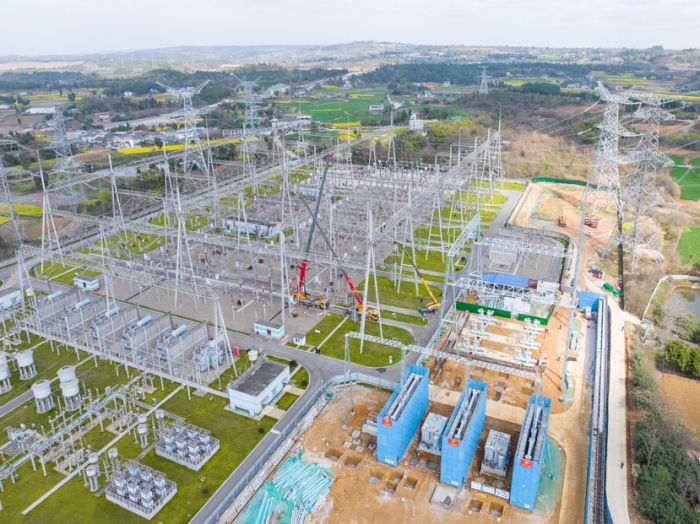

工程现场 (田海 摄)

“这项工程是绵阳公司首次自主建管的500千伏项目,加之是在运行变电站施工,需要克服作业安全风险高、施工技术要求严、邻近带电设备多、工期紧任务重等挑战。”国网绵阳供电公司建设部员工李德军说道。

国网绵阳供电公司作为建管单位,在工程建设中,统筹各施工参建资源,成立建设领导小组和专家团队,实施全过程监督管控,制定了现场查勘、方案编制、作业过程等6个环节25项安全管控措施,运用e基建2.0、远程监控平台等智能化手段,辅助提升现场安全。在关键环节增派精兵强将,高峰时期200余人同时施工,全力抢抓工期,确保了工程的顺利投运。

下一步,为保障富乐500千伏变电站扩建后的通流能力,国网绵阳供电公司将持续强化电网建设,对该站的220千伏母线进行同步改造,由“双母线单分段”升级为“双母线双分段”,提高220千伏运行方式的灵活性和可靠性。

据悉,“十四五”以来,国网绵阳供电公司已累计完成富乐500千伏变电站主变扩建、220千伏天迎线开π等27个大中型项目,新建35千伏及以上输电线路527公里,新增容量355万千伏安,有力地支撑了绵阳地区快速增长的用电需求。

(吴佳毅)
