日前,经过两个多月夜以继日的紧张施工,四川蜀电集团有限公司宏业郫都分公司(以下简称宏业郫都分公司)高质量地完成了成都市郫都区新建10千伏花北一、二线工程,并顺利投运送电。这一工程的完成将有效缓解110千伏安龙变电站主变重载的难题,极大地提升了安德片区度夏供电的可靠性,为片区产业蓬勃发展注入源源不断的动能。
本次新建工程工作量大,需新组立138基电杆,敷设1.7公里的电力电缆,新架设5.9公里的架空线路、柱上真空断路器4台、隔离刀闸16套、避雷器48只。工程还配套新建170米电力通道以及1座环网柜。而这一切,都需要在短短3个月的工期内完成,这对于宏业郫都分公司无疑是一场严峻的考验。
面对重重困难,宏业郫都分公司毫不退缩,迎难而上。在4月20日前,他们便提前筹备,精心做好了开工前的现场查勘工作。技术人员深入施工现场,详细勘察地理环境、周边设施等情况,为工程设计与施工提供精准依据。同时,积极调配物资,仓库内一包包崭新的电线、一排排崭新的设备整装待发,专人负责核对清单,确保物资数量与质量;人力调配方面,从各部门抽调精兵强将,组成专业的施工团队,组织培训,让他们熟悉施工方案与技术要点,为开工筑牢坚实基础。
与此同时,宏业郫都分公司采用挂图作战的模式,将整个工程细化为多个小节点,倒排工期,详细规划每一天的工程量,形成精细的任务清单,以确保工程能按部就班、有序推进。

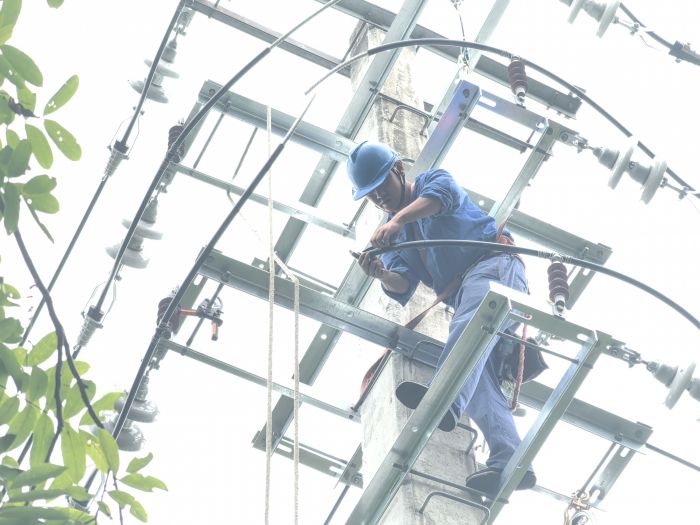

自4月20日全面启动施工以来,宏业郫都分公司施工团队展现出强大的凝聚力与战斗力。施工现场,各小组高效协同作战。在电杆组立现场,起吊、立杆、校正、回填,一气呵成;电缆铺设区域,工人密切配合,小心翼翼地牵引电缆,避免其受损;架空线路架设过程中,高空作业人员与地面人员紧密联系,精准调整线路弧度与间距。
宏业郫都分公司员工克服了工期紧、施工环境复杂等重重困难,无论是烈日炙烤下,汗水湿透衣衫,还是周末加班,施工人员都坚守岗位,毫不退缩,最终在规定时间内,顺利完成了全部建设任务。
(高毓 文/图)
