7月16日22时38分,110千伏周经线成功恢复送电,标志着国网凉山供电公司110千伏周经线迁改工程顺利完成,为凉山彝族火把节和夏季用电高峰提供了坚实电力保障。
110千伏周经线投运于1999年,全长31.242公里,是周边居民及西昌钒钛产业园区的重要电源通道。此次迁改工程聚焦“安全、高效、精准”的原则,重点解决线路跨越障碍多、作业窗口期短、施工环境复杂等难题,全面提升线路供电可靠性与安全运行水平。

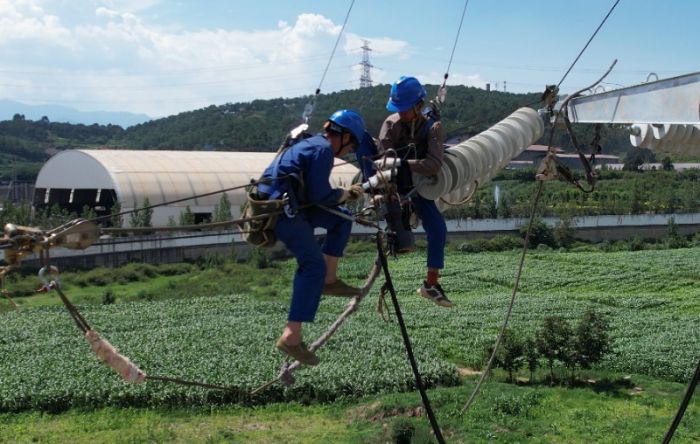

工作人员开展断紧线作业
为确保工程顺利推进,凉山供电公司组建专项攻坚团队,提前3个月开展现场勘察,编制详细施工方案。针对工程涉及下穿550千伏月普一二回线路、跨越3条10千伏线路、G108国道等复杂环境,工作人员采用“分阶段施工+立体防护”策略:作业前完成N2至N7杆塔组立,作业期间集中攻坚N1、N8关键杆塔组立及导地线架设,借助无人机展放引绳、张力放线等技术,减少对周边交通和企业生产的影响。
工作人员进行组塔作业
7月12日,西昌市最高气温达31℃,当天正是周经线N7至N8段导地线展放的关键节点。为避开正午高温,清晨7时,工作人员便集结到位,身着长袖工作服、头戴安全帽的作业人员,在晨曦中开始检查张力机、牵引机等设备。施工过程中,监护人员则紧盯张力机显示屏,确保导线展放张力稳定。尽管汗水浸透了工装,脸被晒得发烫,施工人员仍严格按照规程操作,通过地面指挥和高空作业人员观测的协同方式,精准控制导线弧垂,仅用8小时便完成该段104米导地线架设,比计划提前1小时。经过7天的连续攻坚,工作人员顺利完成8基杆塔组立、1.178公里导地线架设及1.16公里旧线路拆除,有效地化解了原线路运行年限长、通道隐患多的风险,为火把节期间群众的用电需求提供了坚强保障。
近年来,凉山供电公司始终以服务地方发展、保障电力供应为己任,面对辖区内电网升级、产业发展、市政规划等多重需求,持续攻坚重点电力项目建设与线路迁改任务。接下来,该公司将持续配合西昌市政规划推进电力线路迁改工作,动态跟踪西昌周边产业负荷增长趋势,通过优化电网布局、强化设备精益化运维,为地方产业和经济高质量发展、群众美好生活提供安全可靠的电力支撑,切实当好区域发展的“电力先行官”。
(周永 文/图)
