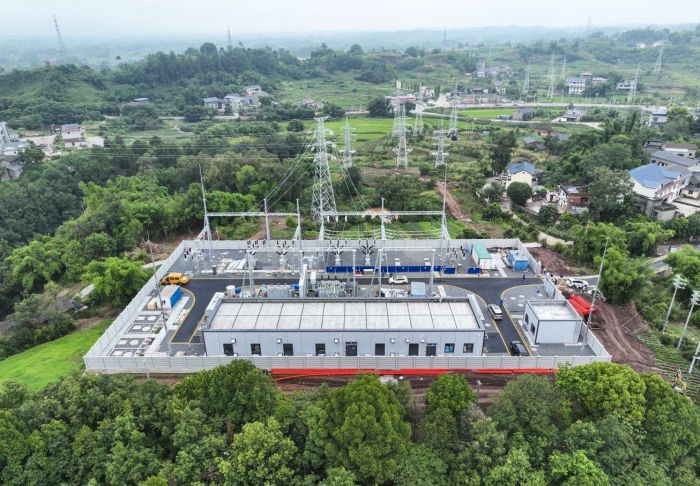

7月21日,随着2号主变压器成功带电,国网泸州供电公司今年迎峰度夏重点工程之一的通滩110千伏输变电工程正式投入运行,及时为今年泸州夏季高峰用电增添了新的保障。
据了解,通滩110千伏输变电工程包含通滩110千伏变电站建设和玉观至通滩110千伏线路建设两个单项工程。其中,变电站部分包含新建两台容量各6.3万千伏安主变压器、两回110千伏出线、6回35千伏出线、16回10千伏出线等;110千伏线路部分包括新建线路5.29千米、杆塔16基。
国网泸州供电公司相关负责人介绍,在该输变电工程的玉观至通滩110千伏线路施工中,克服了高温等多种不利因素影响,特别是11号至13号铁塔段跨越渝昆高速铁路,系整个放线施工的重要节点,也是风险最高、难度最大的部分。为此,泸州供电公司早在去年渝昆高铁通车之前,就积极联系铁路部门安装好了接触网护线条,并提前半年组织跨越施工现场查勘、方案优化与审查等,切实打好了线路跨越高铁施工提前量。正式跨越施工期间,利用高铁运营的“天窗期”,连续六个夜晚加紧作业,“啃”下了跨越高铁放线施工“硬骨头”。
同时,在该输变电工程的110千伏通滩变电站施工中,国网泸州供电公司积极创新工法,将常规需要10个月的工期压减至5个月,大大提升了工程建设效率。具体施工中,细化关键工作节点,制定细化到天的人员、机械、物资投入计划,有序组织变电站交叉作业,现场忙而不乱;组建了土建、电气一次、电气二次等专业项目攻坚组,优化解决了多个作业面同时施工的工序问题8项,提升施工效率30%;提前预埋了电气管道,避免了重复挖沟;对穿墙套管钢板、电缆支架、墙板等大量采用预制化部件,主变防火墙采用一次性浇筑技术,有效工期节省50%以上;软硬件协同,优化了主变压器特殊试验效率,减少重复操作30%以上。
通滩110千伏输变电工程投运后,可有效解决110千伏冯嘴变电站主变重过载问题,确保泸州城西片区居民可靠用电,同时分担35千伏况场变电站、江北变电站供电压力,并优化泸州电网110千伏网架结构,显著提升供电可靠性,更好地满足泸州江阳西部片区经济社会发展用电增长需求,惠及近13万人口。
