四川经济网广元讯(杨果 记者 侯东 文/图)塔吊林立,机械轰鸣。8月11日,记者走进位于广元市利州区宝轮镇的中煤广元煤电一体化项目建设现场,能源“新引擎”正以与日俱新的速度拔节生长,建设者们以“满格”状态全力以赴,将一幅幅“施工图”逐渐转化为高质量发展的“实景图”。

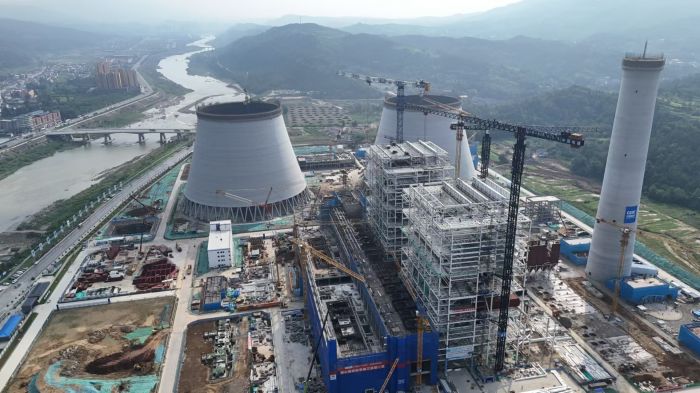

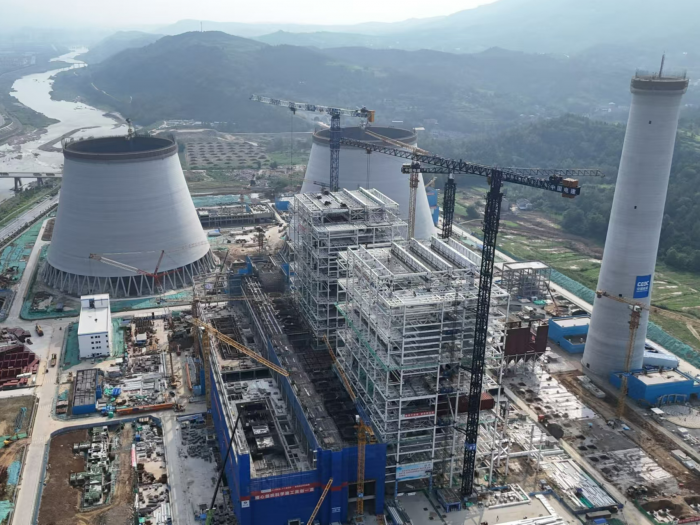

中煤广元煤电一体化项目建设现场
估算总投资300亿元的中煤广元煤电一体化项目,是广元市与中煤集团开展深度合作的重大项目。目前,已落地在建项目主要包括中煤广元燃煤发电、中煤广元煤炭储备基地和元宝山铁路专用线等项目。
中煤广元能源有限公司总经理魏凤文感叹:“项目的顺利推进,离不开相关部门的关心和支持。上个星期二,广元市委主要领导亲自到项目现场调研并开展‘送清凉’慰问活动,让我们倍感温暖,也深受鼓舞。我们将倒排工期,挂图作战,高标准、高效率完成建设任务。”
中煤广元燃煤发电项目施工现场,100余台大型机械忙碌运转,2800多名工人挥汗如雨。
该项目在安全生产和人文关怀方面从未松懈。据了解,中煤广元能源有限公司在抓进度的同时,每天都会对工人交任务、交安全、交措施,查工作着装、查精神状态、查个人安全用具。记者还注意到,在取水泵房钢筋加工场,贴心设立了休息亭、茶水亭,天气炎热,工人们感到疲乏时可以在这里休息和饮水。
行至元宝山铁路专用线项目2号隧道,记者见到工人们在高温“烤”验下仍坚守岗位。据介绍,元宝山铁路专用线自宝成铁路昭化车站成都端引出,与既有线并行约1.1公里后上跨宝成铁路,之后南折以桥梁形式下穿G75兰海高速,上跨市政道路、G108线、清江河等至清江河南侧,然后以隧道形式从智创小镇东侧穿群山,跨越司马村,终至宝轮镇清江村附近,末端设电厂站顺接中煤广元燃煤发电项目。计划铺轨全长9.573公里,从2024年12月开始建设,力争2026年2月底前通车运营。
中煤广元能源有限公司工作人员刘科余介绍道,目前元宝山1号隧道共计掘进进尺1692米,占总里程3330米的50.81%;2号隧道共计掘进进尺1063米,占总里程1840米的57.77%;清江河特大桥累计完成桩基163根,占总量188根的86.70%;完成承台浇筑27个,完成墩柱浇筑18个。司马村大桥、代建段清江河转体桥、广甘线连接中桥、DK0+439涵洞也进展顺利。
中煤广元煤炭储备基地项目卸煤系统同样是一派热火朝天的忙碌景象,自从5月16日开工以来,已完成总工程量的45%。
广元市发展改革委党组书记、主任彭仕扬表示,将主动靠前服务,加强业务指导和过程管理,积极协调解决项目推进过程中遇到的困难和问题,以最优服务保障项目顺利推进。
